Stužujúci veniec: Význam, konštrukcia a postup realizácie

Stužujúci veniec alebo vencový trám je kľúčová stavebná konštrukcia, ktorá zabraňuje „rozídeniu“ sa múrov a zabezpečuje celkovú stabilitu objektu. Plní nosnú aj kotevnú funkciu a je nevyhnutným prvkom hrubej stavby, či už ide o profesionálnu výstavbu alebo svojpomocnú realizáciu.

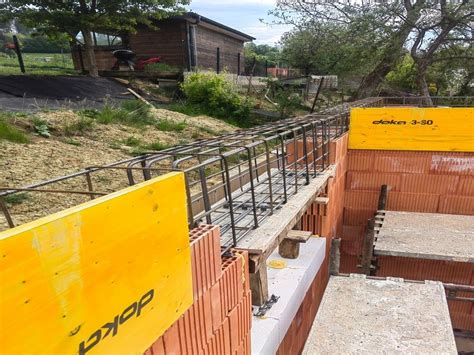

Schéma osadenia stužujúceho venca na obvodovom murive s detailom výstuže a debnenia

Zmysel a funkcia stužujúceho venca

Hlavnou úlohou venca je stuženie budovy vo vodorovnom smere. Konštrukcia zachytáva ťahové sily vo zvislých konštrukciách a rovnomerne roznáša bremená, čím zabraňuje nerovnomernému sadaniu muriva. Stužujúci veniec je vodorovná konštrukcia, ktorá sa zhotovuje na úrovni stropu na každom poschodí domu. Bez správne zhotoveného venca hrozí, že stavba stratí svoju integritu, čo môže viesť k vážnym statickým poruchám.

V praxi rozoznávame tri základné typy:

  • Oceľové vence
  • Železobetónové monolitické vence
  • Prefabrikované železobetónové vence

Príprava a postup realizácie

Pred začatím betonáže je nevyhnutné zhotoviť presné debnenie nad obvodovými a nosnými stenami. Pri stavbách z tvárnic sa zvyčajne používa plné debnenie alebo špeciálne vencové tvárnice (tzv. vencovky), ktoré slúžia ako skryté debnenie a uľahčujú oddebňovanie.

Dôležité kroky pri výstavbe:

  1. Osadenie debnenia: Pri drevených doskách je kľúčová presnosť. Dosky ukladáme hladkou stranou k sebe a prevŕtame ich na závitové tyče (Ø 10 mm), ktoré zaistia stabilitu debnenia proti roztlačeniu váhou betónu. Závitové tyče odporúčame nasunúť do ohybnej rúrky, čo umožní ich neskoršie pohodlné vytiahnutie.
  2. Armovanie: Oceľová výstuž musí byť navrhnutá podľa statického výpočtu. Štandardne sa skladá zo 4 pozdĺžnych roxorov (Ø 12 mm) a obdĺžnikových strmienkov (Ø 6 mm), ktoré sa viažu drôtom každých 20 - 25 cm. Na nárožiach musí byť výstuž ohnutá s presahom cca 2,5 - 3 m.
  3. Tepelná izolácia: Pri obvodovom murive nesmieme zabudnúť na vloženie tepelnej izolácie na vonkajšiu stranu venca, aby sme predišli vzniku tepelných mostov.
  4. Betonáž: Odporúčaná trieda pevnosti betónu je zvyčajne C 20/25. Betón je potrebné počas ukladania dôkladne hutniť (vibrovať), aby správne obalil celú výstuž.
Detailná schéma viazania oceľovej výstuže venca so strmienkami

Praktické rady a ukotvenie prvkov

Pri realizácii venca je potrebné myslieť aj na nadväzujúce tesárske práce. Ak na veniec plánujete osadiť krov, je nevyhnutné k železnej konštrukcii venca priviazať závitové tyče (min. Ø 14 mm), na ktoré sa neskôr nasunú a pripevnia pomúrnice. V prípade murovaného komína nezabudnite ani na jeho ukotvenie priamo o železnú konštrukciu venca v požadovanej výške.

Pokiaľ ide o nadväznosť konštrukcií, skryté stĺpiky prepojené s vyrovnávacím betónom (tzv. spodným vencom) zabezpečujú celistvosť systému. Po betonáži je nutné veniec ošetrovať a oddebnenie realizovať až po dostatočnom vyzretí betónu (zvyčajne po dvoch týždňoch, pri optimálnych podmienkach je možné pokračovať v stavbe po jednom týždni).

Stabilization of the pit by Strut method
