Pripojenie rodinného domu k plynovej prípojke: Povolenia a podmienky

Pripojenie rodinného domu k distribučnej sieti zemného plynu je proces, ktorý si vyžaduje dôkladné plánovanie a dodržiavanie stanovených krokov. Hoci sa môže zdať komplikovaný, pochopenie jednotlivých fáz a požiadaviek môže tento proces značne zjednodušiť. Tento článok vás prevedie všetkým, od prvotnej žiadosti až po samotný odber plynu, s cieľom poskytnúť ucelený pohľad na celú problematiku.

Schéma pripojenia rodinného domu k plynovej sieti

Fázy pripojenia k plynovej sieti

Proces pripojenia rodinného domu alebo inej nehnuteľnosti do distribučnej siete plynu trvá zväčša 6 mesiacov. Odporúčame Vám preto začať v dostatočnom časovom predstihu. Pre pripojenie vašej nehnuteľnosti sú potrebné viaceré kroky, ktoré je potrebné absolvovať v stanovenom poradí.

1. Uzatvorenie Zmluvy o pripojení s distribútorom

Prvým a kľúčovým krokom je uzavretie Zmluvy o pripojení s distribútorom plynu. V Slovenskej republike je hlavným distribútorom plynu spoločnosť SPP - distribúcia, a.s. Táto zmluva definuje technické a obchodné podmienky, za ktorých bude vaša nehnuteľnosť pripojená k distribučnej sieti. Je dôležité uvedomiť si, že proces začína podaním žiadosti o pripojenie do distribučnej siete.

Postup podania žiadosti a platba poplatku:

  • Žiadosť o pripojenie plynu adresujte spoločnosti SPP - distribúcia. Odoslať ju môžete poštou, odovzdať osobne v niektorom zákazníckom centre spoločnosti, alebo ju vybaviť online vyplnením formulára na webovej stránke SPP - distribúcia.
  • Na základe predloženej žiadosti vám bude zaslaná faktúra na úhradu poplatku za pripojenie. Po prijatí úplnej žiadosti ju SPP - distribúcia, a.s. zašle do 7 dní. Poplatok je vo výške 157,66 €.
  • Pri podávaní žiadosti nezabudnite na všetky dôležité prílohy:
    • kópia katastrálnej mapy s vyznačením predmetnej parcely (stačí z internetového kataster portálu)
    • výpis z listu vlastníctva (stačí z internetového kataster portálu), alebo kópia iného dokladu, ktorým preukážete vzťah k nehnuteľnosti
    • súhlas spoluvlastníka na tlačive od SPP - distribúcia, a.s. (iba ak vlastníte parcelu inak ako 1/1, čiže máte spoluvlastníkov - BSM manželov sa nepovažuje za spoluvlastníctvo) - podpisy nie je treba notársky overovať
  • Faktúru musíte uhradiť do 21 dní od jej vystavenia. Dňom úhrady poplatku je deň pripísania poplatku na účet SPP - distribúcia, a.s. Odporúčame platbu zrealizovať najneskôr 2 dni pred lehotou splatnosti.
  • V prípade neuhradenia poplatku v celej sume a v lehote splatnosti bude žiadosť považovaná za nekompletnú a návrh Zmluvy o pripojení vrátane technických podmienok pripojenia Vám nebude zaslaný.

Uzatvorenie zmluvy:

  • Do 30 dní od pripísania poplatku na účet spoločnosti SPP - distribúcia vám bude v 2 exemplároch zaslaný návrh Zmluvy o pripojení.
  • V prípade, že s návrhom zmluvy súhlasíte, najneskôr do 30 dní od jej doručenia podpíšte oba exempláre a odošlite spoločnosti SPP - distribúcia.
  • SPP - distribúcia po prijatí podpísaných exemplárov zmluvy urobí to isté a následne vám bez zbytočného odkladu zašle 1 podpísaný exemplár.

2. Vypracovanie a predloženie projektovej dokumentácie

Po uzavretí Zmluvy o pripojení nasleduje fáza vypracovania projektovej dokumentácie. Jej rozsah závisí od toho, či je v blízkosti vášho pozemku už vybudovaná plynová prípojka.

  • Ak je plynová prípojka vybudovaná v blízkosti pozemku: V tomto prípade vám stačí vypracovať iba projektovú dokumentáciu odberného plynového zariadenia. Toto zariadenie zahŕňa plynovod od miesta napojenia na verejný rozvod až po spotrebiče v dome (napr. kotol, sporák).
  • Ak plynová prípojka neexistuje: Okrem dokumentácie odberného plynového zariadenia si musíte po uzatvorení Zmluvy o pripojení dať vypracovať aj projektovú dokumentáciu pripojovacieho plynovodu. Pripojovací plynovod je časť plynovodu, ktorá spája verejnú distribučnú sieť s vaším pozemkom.

Spracovanú dokumentáciu pripojovacieho plynovodu potom predložíte na posúdenie spoločnosti SPP - distribúcia. Pripravte sa na to, že SPP sa môže vyjadriť až do 30 dní od jej doručenia. Je dôležité dbať hneď na začiatku na správne a presné vyhotovenie projektu plynovej prípojky. Projektant zodpovedá za správne a úplné vypracovanie dokumentácie prípojky.

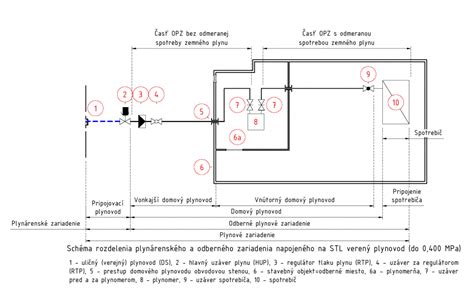

Plán pripojovacieho plynovodu a odberného plynového zariadenia

3. Realizácia výstavby prípojky a odberného plynového zariadenia

Po doručení vyjadrenia k projektovej dokumentácii pripojovacieho plynovodu sa môže zhotoviteľ, ktorého ste si vybrali, pustiť do výstavby pripojovacieho plynovodu a odberného plynového zariadenia. Výber zhotoviteľa je na vás. Môžete využiť služby Aliančných partnerov SPP, ktorí vám celý proces uľahčia, alebo si vybrať vlastného certifikovaného dodávateľa.

Po ukončení výstavby písomne alebo elektronicky požiadate spoločnosť SPP - distribúcia o kontrolu realizácie výstavby pripojovacieho plynovodu. Pred úplným odovzdaním plynovej prípojky, minimálne 3 dni pred zasypaním pripojovacieho plynovodu, je potrebná kontrola dokumentácie a zhotovenia prípojky zo strany distribučnej spoločnosti. Ak výsledok kontroly nepreukáže žiadne nedostatky, spoločnosti odovzdáte kompletnú technicko-právnu dokumentáciu pripojovacieho plynovodu.

4. Uzatvorenie zmluvy o dodávke plynu

Po úspešnom absolvovaní technických krokov môže prísť na rad výber dodávateľa plynu a uzatvorenie zmluvy o dodávke plynu. Rozhodnúť sa samozrejme môžete priamo pre SPP alebo si vyberiete iný subjekt. Zoznam dodávateľov plynu pre domácnosti nájdete na webovej stránke Úradu pre reguláciu sieťových odvetví.

SPP - distribúcia odporúča urobiť tak minimálne 30 dní pred požadovaným začiatkom odberu plynu. Kontaktujte vybraného dodávateľa plynu aspoň 1 mesiac pred plánovaným začiatkom odberu. Po splnení všetkých technických podmienok distribútora a uzatvorení Zmluvy o pripojení nasleduje uzatvorenie zmluvy o dodávke s vybraným dodávateľom (napr. VSE). Ak si želáte platby realizovať prostredníctvom inkasa, k zmluve priložte aj dokument Mandát pre inkaso. Žiadosť je potrebné vypísať a podpísať v dvoch vyhotoveniach.

5. Žiadosť o realizáciu pripojenia a montáž meradla

Posledným krokom pred samotným odberom plynu je žiadosť o realizáciu pripojenia a montáž meradla (plynomera). Pri podávaní tejto žiadosti môžete postupovať podobne ako pri podávaní žiadosti o pripojenie. Žiadosť teda odošlete poštou, odovzdáte ju osobne v niektorom zákazníckom centre spoločnosti, alebo využijete webstránku SPP - distribúcia.

SPP - distribúcia musí splnenie technických a obchodných podmienok pre pripojenie odberného plynového zariadenia k distribučnej sieti posúdiť do 25 dní odo dňa predloženia úplnej žiadosti. Po montáži plynomera môžete na vašom odbernom mieste využívať plyn. Žiadosť o opätovnú montáž meradla do 10 m3/hod je tiež formulár prevádzkovateľa distribučnej sústavy SPP - distribúcia.

Petroleum refining processes explained simply

Alternatívy a zváženie pri výbere energetického zdroja

V kontexte rastúcich cien energií a snahy o energetickú efektívnosť je dôležité zvážiť nielen samotný proces pripojenia, ale aj celkovú výhodnosť zemného plynu ako zdroja tepla.

Dostupnosť plynovodu a technické aspekty

Pred podaním žiadosti je potrebné overiť, či je v blízkosti vášho pozemku dostupná distribučná plynová sieť. Ak nie je, môže byť nutné vybudovať rozšírenie siete, čo je nákladný a zdĺhavý proces. V niektorých prípadoch môžu byť sťažené podmienky pre výkopové práce, napríklad kvôli prítomnosti existujúcich inžinierskych sietí (elektrina, voda, kanalizácia). Tieto faktory môžu zvýšiť náklady a predĺžiť dobu realizácie.

Druhy plynových prípojok a materiálov

Existujú rôzne typy potrubí, ktoré sa používajú na rozvod plynu. Najčastejšie sa využívajú plastové PE potrubia, ktoré sú odolné voči korózii a majú dlhú životnosť. Pri špecifických požiadavkách sa môže použiť oceľové potrubie, ktoré je robustnejšie, ale drahšie a náročnejšie na montáž.

Legislatíva a povolenia

Proces schvaľovania plynovej prípojky sa môže líšiť v závislosti od lokality a miestnych úradov. Okrem povolenia od distribučnej spoločnosti je často potrebné zabezpečiť aj územné rozhodnutie, stavebné povolenie a po ukončení prác kolaudáciu. Celkové vybavovanie a realizácia plynovej prípojky, od podania žiadosti na pripojenie plynu, až do úspešného odberu, môže trvať až 6 mesiacov.

Prevádzkové náklady a budúca údržba

Aj keď plyn patrí medzi cenovo výhodné energetické zdroje, nezabúdajte, že si vyžaduje pravidelnú revíziu a údržbu. Povinné revízne kontroly je potrebné vykonávať každých 5 rokov, pričom je odporúčané nechať si skontrolovať plynové zariadenia minimálne raz ročne.

Alternatívy k plynovej prípojke

Ak sa nachádzate v oblasti, kde nie je dostupná distribučná plynová sieť, existujú aj alternatívne riešenia. Medzi ne patrí zásobníkový plyn (LPG), ktorý funguje na podobnom princípe, ale vyžaduje inštaláciu nádrže na pozemku. Ďalšou možnosťou sú moderné elektrické vykurovacie systémy alebo tepelné čerpadlá, ktoré môžu byť v kombinácii s fotovoltikou výhodným riešením.

Faktom je, že aj pri súčasných rozkolísaných cenách energií je 1 kWh tepla vyrobená elektrickým kúrením cca 2-krát drahšia ako 1 kWh tepla vyrobená plynovým kotlom. Čiže ak by sme sa na to pozreli čisto ekonomicky, plyn sa ešte stále oplatí. Napriek tomu pozorujeme, že nových rodinných domov bez pripojenia na plyn pribúda. Súčasné domy stavané v nízkoenergetickom a pasívnom štandarde nemajú už takú potrebu tepla z externého zdroja. Pre staršie a rozlohou väčšie rodinné domy s horšími tepelnotechnickými parametrami, teda s vyššou ročnou spotrebou (nad 100 kWh/m2), je plyn ešte stále relatívne dobrým riešením. Pre kompaktnejšie novostavby postavené podľa súčasných tepelnotechnických noriem už plyn výhodnejší nie je. Preto dnes plynová prípojka nie je nutná, aj keby sa plynové potrubie nachádzalo na hranici parcely.

Právne aspekty a ochranné pásma inžinierskych sietí

Pri výstavbe alebo úpravách na pozemku je nevyhnutné zohľadniť existujúce inžinierske siete a s nimi spojené právne a technické obmedzenia, najmä ochranné a bezpečnostné pásma.

Zákonné oprávnenia a vecné bremená

Podľa Zákona o energetike (zákon č. 251/2012 Z.z.) platí, že podnik, ktorý podniká v elektro-energetike alebo plynárenstve, je oprávnený zriaďovať na cudzích pozemkoch mimo zastavaného územia obce elektrické vedenie a elektroenergetické zariadenie prenosovej sústavy a distribučnej sústavy, plynovody a plynárenské zariadenia prepravnej siete, distribučnej siete, zásobníky a pod.

Postup pri zriaďovaní rozvodu a náhrada:

  • Ak sa energetický podnik rozhodne, že cez váš pozemok povedie rozvod, zašle vám najmenej 15 dní pred plánovaným začatím výstavby rozvodu oznámenie (doručenie verejnou vyhláškou sa použije v prípade veľkého počtu vlastníkov alebo ak pobyt vlastníka nie je známy). Váš súhlas na zriadenie rozvodu sa nevyžaduje.
  • Ak ste, ako vlastník nehnuteľnosti, obmedzený pri jej obvyklom užívaní, máte nárok na primeranú jednorazovú náhradu. Nárok však treba uplatniť u držiteľa povolenia (energetický podnik) do šiestich mesiacov odo dňa, keď ste sa o tom dozvedeli, najneskôr do jedného roka od vzniku núteného obmedzenia užívania nehnuteľnosti. Ak si nárok neuplatníte včas, zanikne vám (ide o prekluzívnu lehotu).
  • O výške primeranej jednorazovej náhrady môžete s podnikom aj vyjednávať. Ak sa nedohodnete, každý z vás môže podať návrh, aby o výške náhrady rozhodol súd. Výška náhrady závisí od rozsahu obmedzenia a zásahu do vášho vlastníckeho práva. Rozsah obmedzenia a výška náhrady taktiež závisí od ochranných a bezpečnostných pásiem, ktoré s rozvodmi súvisia.

Zápis vecného bremena do katastra nehnuteľností:

Povinnosti vlastníka nehnuteľnosti sú vecnými bremenami, ktoré sa viažu na nehnuteľnosť. Návrh na vykonanie zápisu (záznamom) do katastra nehnuteľností je oprávnený podať držiteľ povolenia (podnik). Váš súhlas sa pri zápise do katastra nevyžaduje. Práva zodpovedajúce vecným bremenám patria držiteľovi povolenia. Ak dôjde k zmene osoby držiteľa povolenia, práva zodpovedajúce vecným bremenám prechádzajú na nového držiteľa povolenia. Povinnosť strpieť umiestnenie rozvodu plynu, či elektriny prechádza s prevodom (či prechodom) vlastníctva k nehnuteľnosti aj na nového nadobúdateľa. Obdobný režim platí pri rozvodoch telekomunikačných káblov.

Ochranné pásma plynárenských zariadení

Ochranné pásma plynárenských zariadení upravuje §79 Zákona č. 251/2012 Z.z. o energetike. Ochranné pásmo je priestor v bezprostrednej blízkosti priameho plynovodu alebo plynárenského zariadenia vymedzený vodorovnou vzdialenosťou od osi priameho plynovodu alebo od pôdorysu technologickej časti plynárenského zariadenia meraný kolmo na os plynovodu alebo na hranu pôdorysu technologickej časti plynárenského zariadenia. Vzdialenosť na každú stranu od osi plynovodu alebo od pôdorysu technologickej časti plynárenského zariadenia je:

  • 4 m pre plynovod s menovitou svetlosťou do 200 mm
  • 8 m pre plynovod s menovitou svetlosťou od 201 mm do 500 mm
  • 12 m pre plynovod s menovitou svetlosťou od 501 mm do 700 mm
  • 50 m pre plynovod s menovitou svetlosťou nad 700 mm
  • 1 m pre plynovod, ktorým sa rozvádza plyn na zastavanom území obce s prevádzkovaným tlakom nižším ako 0,4 MPa
  • 8 m pre technologické objekty (regulačné stanice, filtračné stanice, armatúrne uzly, zariadenia protikoróznej ochrany a telekomunikačné zariadenia)
  • 150 m pre sondy
  • 50 m pre iné plynárenské zariadenia zásobníka a ťažobnej siete neuvedené v písmenách a) až g).

Zriaďovať stavby v ochrannom pásme plynárenského zariadenia možno iba po predchádzajúcom súhlase prevádzkovateľa siete. Vlastníci pozemkov, ktoré sa nachádzajú v lesných priesekoch, cez ktoré sú vedené plynárenské zariadenia prevádzkované s tlakom nad 0,4 MPa, sú povinní umožniť prevádzkovateľovi siete zachovať voľné pásy v šírke 2 m na obe strany od osi plynovodu distribučnej siete a v šírke 5 m na obe strany od osi plynovodu prepravnej siete. Vykonávať činnosti v ochrannom pásme plynárenského zariadenia môžu fyzické osoby alebo právnické osoby iba so súhlasom prevádzkovateľa siete a pod dohľadom povereného pracovníka prevádzkovateľa siete. Poškodenie plynárenského zariadenia alebo zariadení, ktoré slúžia na jeho ochranu, je zakázané. Fyzická osoba alebo právnická osoba, ktorá poškodí plynárenské zariadenie, je povinná okrem spôsobenej škody uhradiť aj škodu za uniknutý plyn.

Bezpečnostné pásmo plynového vedenia

Bezpečnostné pásma plynárenských zariadení upravuje §80 Zákona č. 251/2012 Z.z. Je určené na zabránenie porúch alebo havárií na plynárenských zariadeniach alebo na zmiernenie ich dopadov a na ochranu života, zdravia a majetku osôb. Bezpečnostné pásmo je priestor vymedzený vodorovnou vzdialenosťou od osi plynovodu alebo od pôdorysu plynárenského zariadenia meraný kolmo na os alebo na pôdorys. Zriaďovať stavby v bezpečnostnom pásme plynárenského zariadenia možno iba po predchádzajúcom súhlase prevádzkovateľa siete.

Ochranné pásma elektroenergetických zariadení

Na ochranu zariadení sústavy sa zriaďujú ochranné pásma podľa § 43 Zákona č. 251/2012 Z. z. o energetike. Ochranné pásmo je priestor v bezprostrednej blízkosti zariadenia sústavy, ktorý je určený na zabezpečenie spoľahlivej a plynulej prevádzky a na zabezpečenie ochrany života a zdravia osôb a majetku.

Ochranné pásmo vonkajšieho nadzemného elektrického vedenia:

Je vymedzené zvislými rovinami po oboch stranách vedenia vo vodorovnej vzdialenosti meranej kolmo na vedenie od krajného vodiča. Vzdialenosť obidvoch rovín od krajných vodičov je pri napätí:

  • od 1 kV do 35 kV vrátane:
    • pre vodiče bez izolácie 10 m; v súvislých lesných priesekoch 7 m,
    • pre vodiče so základnou izoláciou 4 m; v súvislých lesných priesekoch 2 m,
    • pre zavesené káblové vedenie 1 m,
  • od 35 kV do 110 kV vrátane: 15 m,
  • od 110 kV do 220 kV vrátane: 20 m,
  • od 220 kV do 400 kV vrátane: 25 m,
  • nad 400 kV: 35 m.

V ochrannom pásme vonkajšieho nadzemného elektrického vedenia a pod elektrickým vedením je zakázané zriaďovať stavby, konštrukcie a skládky, vysádzať a pestovať trvalé porasty s výškou presahujúcou 3 m (prípadne 2 m od krajného vodiča pri jednoduchej izolácii), uskladňovať ľahko horľavé alebo výbušné látky a vykonávať činnosti ohrozujúce bezpečnosť osôb, majetku alebo prevádzky sústavy. Vlastník nehnuteľnosti je povinný umožniť prevádzkovateľovi prístup k vedeniu a udržiavať priestor pod vedením a voľný pruh pozemkov (bezlesie) so šírkou 4 m po oboch stranách vedenia.

Ochranné pásmo vonkajšieho podzemného elektrického vedenia:

Je vymedzené zvislými rovinami po oboch stranách krajných káblov vedenia vo vodorovnej vzdialenosti meranej kolmo na toto vedenie od krajného kábla. Táto vzdialenosť je:

  • 1 m pri napätí do 110 kV vrátane vedenia riadiacej regulačnej a zabezpečovacej techniky,
  • 3 m pri napätí nad 110 kV.

V ochrannom pásme vonkajšieho podzemného elektrického vedenia a nad týmto vedením je zakázané zriaďovať stavby, konštrukcie, skládky, vysádzať trvalé porasty a používať osobitne ťažké mechanizmy, ako aj vykonávať zemné práce a iné činnosti bez predchádzajúceho súhlasu prevádzkovateľa elektrického vedenia, ktoré by mohli ohroziť elektrické vedenie.

Mapa s vyznačenými ochrannými pásmami elektrického vedenia

Spoločné ustanovenia pre ochranné pásma:

Zriaďovať stavby v ochrannom pásme elektroenergetického zariadenia možno iba po predchádzajúcom súhlase prevádzkovateľa sústavy. Súhlas prevádzkovateľa sústavy je dokladom pre územné a stavebné konanie. Stavby, konštrukcie, skládky, výsadbu trvalých porastov, práce a činnosti vykonané v ochrannom pásme bez súhlasu je povinný odstrániť na vlastné náklady ten, kto ich vykonal alebo dal vykonať.

Telekomunikačné ochranné pásmo

Ochranné pásmo vedenia je široké 1,5 m od osi jeho trasy po oboch stranách a prebieha po celej dĺžke jeho trasy. Ochranné pásmo vzniká dňom nadobudnutia právoplatnosti rozhodnutia o umiestnení stavby alebo dňom doručenia ohlásenia drobnej stavby.

Preložka rozvodu

Náklady na preložku elektroenergetického alebo plynového rozvodného zariadenia je povinný uhradiť ten, kto potrebu preložky vyvolal. Preložku rozvodného zariadenia vykonáva prevádzkovateľ sústavy. Vlastníctvo elektroenergetického rozvodného zariadenia sa preložkou nemení.

Dôležité upozornenia a podpora

Praktické rady pri kúpe pozemku

Odporúčame pri kúpe pozemku získať aj vyjadrenie správcov sietí, či sa pod pozemkom nenachádzajú rozvody, ktoré by vás mohli obmedziť pri realizovaní prípadného stavebného zámeru. Ak ste vlastníkom pozemku, odporúčame byť ostražitý a občas si preveriť, či Vám niekto nezasahuje do vlastníctva.

Odborná pomoc a poradenstvo

Pre zjednodušenie celého procesu je vhodné kontaktovať spoločnosť, ktorá vám s vybavovaním pomôže a prevedie vás realizáciou plynovej prípojky. Na Vykopeme.eu nájdete spoľahlivých dodávateľov plynových prípojok vo všetkých krajoch Slovenska. Títo partneri majú skúsenosti s realizáciou plynových prípojok pre rodinné domy, firmy aj priemyselné objekty. Zabezpečia všetko: projektovú dokumentáciu, povolenia, výkopové práce, montáž, revíziu aj kolaudáciu.

Chápeme, že pripájanie rodinného domu do siete Slovenského plynárenského priemyslu (SPP) môže predstavovať dve možnosti: jednu jednoduchšiu a druhú zložitejšiu. V prípade, že ste pracovne vyťažení a nechcete zbytočne strácať čas pri vybavovaní pripojenia vášho domu na plyn, pouvažujte nad službou „Pomoc pri pripájaní“. Vybraní Alianční partneri SPP si vtedy celý administratívny proces zoberú na svoje plecia a dotiahnu plynofikáciu domu až do úspešného konca.

Nechajte si vypracovať odbornú analýzu a cenovú ponuku ešte predtým, ako sa rozhodnete. Odborníci vám pomôžu zistiť, či je plynová prípojka pre vás to najlepšie riešenie a zabezpečia všetky kroky potrebné na realizáciu.

Získanie pripojovacích podmienok od SPP-distribúcia

Pokiaľ máte záujem o projekt plynovej prípojky, je potrebné ešte pred začatím projekčných prác dodať projekčnej kancelárii takzvané pripojovacie podmienky od SPP. V nich je presne uvedený typ potrubia a spôsob budúceho napojenia domu na uličnú vetvu. Z toho vyplýva, že bez pripojovacích podmienok nemôže projektant správne naprojektovať plynovú prípojku a mohlo by sa ľahko stať, že SPP by Vám takúto dokumentáciu vrátilo na dopracovanie.

Najrýchlejší a najjednoduchší spôsob, ako vybaviť túto nutnú súčasť projektu plynovej prípojky, je požiadať SPP - distribúcia, a.s. elektronicky cez webovú stránku www.spp-distribucia.sk (kategória Domácnosti). Rovnako je možné tak urobiť v úradných hodinách vo fyzických pobočkách, budete potrebovať tie isté dokumenty ako pri elektronickej žiadosti.

Ilustrácia postupu získavania pripojovacích podmienok SPP

Nová legislatíva: Zákon č. 25/2025 Z. z. o výstavbe

Pre plynové prípojky na Slovensku od 1. apríla 2025 podľa Zákona č. 25/2025 Z. z. o výstavbe naďalej platí, že sú drobnými stavbami, t.j. stavbami, ktoré nemôžu podstatne ovplyvniť svoje okolie. Už nie sú doplnkovou stavbou hlavnej stavby. V stavebnom zákone je už pripojovací plynovod správne zadefinovaný ako stavba na pripojenie odberného plynového zariadenia k distribučnej sieti. Prípojka plynu je inžinierskou stavbou, pre ktorú je potrebné overenie projektu overovacou doložkou.

Čo to znamená v praxi od 1. apríla 2025:

  1. Pripojovacie podmienky: Proces začína získaním pripojovacích podmienok od príslušného distribučného operátora plynu (napr. SPP - distribúcia, a. s.).
  2. Projektová dokumentácia: Následne musí byť vypracovaná projektová dokumentácia plynovej prípojky. Túto prácu vykonáva autorizovaný projektant, ktorý musí pri návrhu rešpektovať nielen pripojovacie podmienky, ale aj všetky nové požiadavky a ustanovenia vyplývajúce zo Zákona č. 25/2025 Z. z. a súvisiacej legislatívy (vyhlášky).
  3. Prerokovanie projektu stavby: Stavebník alebo ním poverený projektant si vyžiada doložku súladu od dotknutých orgánov, ktoré si vyhradili posúdenie projektu stavby a uplatnili požiadavky na dopracovanie projektu stavby.
  4. Overenie projektu overovacou doložkou: Kľúčovým krokom je predloženie hotového projektu na stavebný úrad (správny orgán) za účelom jeho overenia. Stavebný úrad posúdi projekt z hľadiska súladu s platnou legislatívou a technickými normami a následne vydá overovaciu doložku.

Dôležité upozornenie: Keďže Zákon č. 25/2025 Z. z. je účinný od 1. apríla 2025, všetky procesy súvisiace s takzvanými „novými stavebnými povoleniami“ a overovaním projektov sa riadia týmto novým právnym predpisom.
